Appearance
Roadmap Técnico-Funcional
Este roadmap organiza o desenvolvimento do Cidade Gov em fases estratégicas, priorizando segurança, estabilidade e valor incremental. Cada fase constrói sobre a anterior, garantindo que funcionalidades críticas sejam consolidadas antes de avançar para integrações complexas.
Visão Geral e Prioridades
- Fundação: Multitenancy, login, integrações básicas (já ok)
- Núcleo Crítico: Farmácia + Prontuário (receita assistencial)
- Operacional: Care + Logistics (dia a dia UBS)
- Analítico: Surveillance + relatórios
- Integrações: RNDS/SINAN no final (depende de dados)
- Mobile: Paralelo, após MVP web
| Fase | Duração | Módulos/Foco | Entregável Principal |
|---|---|---|---|
| 0 (Atual) | Concluída | Multitenancy, Login, Farmácia básica | Login tenant + estoque simples |
| 1 | ✅ CONCLUÍDA | Farmácia completa + Integration básica | Dispensação + validação CNS |
| 2 | ✅ CONCLUÍDA | Clinical (Prontuário MVP) | Atendimentos assinados + prescrição |
| 3 | 3 semanas | Care (Atenção Básica/ACS) | Cadastro familiar + visitas |
| 4 | 3 semanas | Logistics (Agendamento + Senhas) | Agendas + filas Reverb |
| 5 | 4 semanas | Imunização/Gestantes + Surveillance base | Carteira vacinal + notificações SINAN |
| 6 | 3 semanas | Transporte/Frota + VISA/ACE | GPS frota + inspeções |
| 7 | 3 semanas | Integrações RNDS/BNAFAR + Relatórios | Envio dados nacionais + dashboards |
| 8 | 4 semanas | NativePHP Mobile + Otimizações | App ACS/offline + testes |
Revisar Migrations e Models
- Garantir que todos os dados assistenciais estejam 100% isolados no banco do tenant, sem exceções.
- Auditar relacionamentos entre tabelas centrais e tenants para evitar vazamentos de dados.
- Implementar Row Level Security (RLS) adicional se necessário para isolamento granular.
Tenant-Awareness em Componentes Assíncronos
- Configurar jobs, notificações, cache, Reverb e logs para serem tenant-aware.
- Sempre carregar o contexto do tenant antes da execução de jobs (devido ao multi-database).
- Testar cenários de concorrência e failover entre tenants.
Métricas de Sucesso
- Zero vazamentos de dados entre tenants.
- Auditoria completa de todas as operações críticas.
- Performance consistente em ambientes multi-tenant.
Fase 1: Farmácia Completa + Integração Base (3 semanas)
Status: ✅ CONCLUÍDA - Implementação completa com APIs, Actions e testes
Objetivo: Módulo "vitrine" gerando receita (dispensação).
Funcionalidades Implementadas:
- ✅ Semana 1: Catálogo local + entrada estoque (TenantMedicines, MedicineStock)
- ✅ Semana 2: Dispensação FEFO + inventário + relatórios básicos (DispenseMedicationAction)
- ✅ Semana 3: Validação CNS + APIs completas + testes end-to-end
Entregáveis Concluídos:
- 12 Actions de negócio implementadas
- APIs REST completas com OpenAPI
- 12 testes de feature
- Dashboard com 7 KPIs em tempo real
- Relatórios CSV/PDF
- Controle de estoque com FEFO
- Auditoria completa (OwenIt)
- Isolamento tenant 100%
Critérios de Sucesso: ✅ Farmacêutico completa ciclo entrada-dispensação sem papel.
Fase 2: Clinical/Prontuário MVP (4 semanas)
Status: ✅ CONCLUÍDA - Implementação completa com PEP funcional
Objetivo: Conformidade S-RES SBIS, base para todos atendimentos.
Funcionalidades Implementadas:
- ✅ Semana 1-2: Paciente + atendimento/evolução versionada (ClinicalEncounter, Patient)
- ✅ Semana 3: Prescrição digital + integração Farmácia (ClinicalPrescription)
- ✅ Semana 4: Assinatura + auditoria + testes CFM (Evolution versionada)
Entregáveis Concluídos:
- 13 Actions de negócio implementadas
- Controllers completos para todas as entidades
- 8 testes de feature
- Dashboard com 4 KPIs em tempo real
- Prontuário eletrônico completo
- Prescrições digitais
- Auditoria e versionamento
- Isolamento tenant 100%
Critérios de Sucesso: ✅ Médico assina prontuário, receita vai Farmácia automaticamente.
Fase 3: Care - Atenção Básica/ACS (3 semanas)
Objetivo: Cobertura territorial ESF.
- Semana 1: Cadastro familiar + estratificação risco
- Semana 2: Visitas ACS mobile-ready
- Semana 3: Relatórios e-SUS + integração Prontuário
Critérios: ACS registra visita offline, sync servidor.
Fase 4: Logistics - Agendamento/Senhas (3 semanas)
Objetivo: Reduzir filas UBS 50%.
- Semana 1: Agendas profissionais + booking paciente
- Semana 2: Painel senhas Reverb
- Semana 3: Lembretes Whatsapp + relatórios ocupação
Critérios: Paciente agenda via WhatsApp, recepção emite senha digital.
Fase 5: Imunização/Gestantes + Surveillance Base (4 semanas)
Objetivo: Programas prioritários + notificações.
- Semana 1-2: Imunização (carteira + RNDS)
- Semana 3: Gestantes pré-natal
- Semana 4: SINAN notificações + integração Care
Critérios: Cobertura vacinal reportada RNDS.
Fase 6: Transporte/Frota + VISA/ACE (3 semanas)
Objetivo: Otimização logística vigilância.
- Semana 1: Transporte sanitário + despacho
- Semana 2: Frota GPS (listener MQTT) + roteirização
- Semana 3: Inspeções VISA/ACE + dashboards geo
Critérios: Gestor vê frota real-time, otimiza nebulização.
Fase 7: Integrações Completas + Relatórios (3 semanas)
Objetivo: Conformidade 100% SUS.
- Semana 1: RNDS/BNAFAR envio produção
- Semana 2: SIGTAP faturamento + CNES sync
- Semana 3: Relatórios consolidados todos módulos
Critérios: 95% envios RNDS OK, dashboards executivo.
Fase 8: NativePHP + Lançamento (4 semanas)
Objetivo: Mobile para campo.
- Semana 1-2: App ACS (visitas/imunização offline)
- Semana 2: App Frota (motoristas)
- Semana 3: Testes UAT + deploy produção
Critérios: 1º tenant beta live com app.
Recursos e Métricas por Fase
| Fase | Esforço Estimado (h) | Status | Métricas Sucesso |
|---|---|---|---|
| 1 | ✅ 120h (Concluído) | ✅ Implementado | 100 dispensações teste |
| 2 | ✅ 160h (Concluído) | ✅ Implementado | 50 prontuários assinados |
| 3 | 100h | Pendente | 200 visitas sync |
| 4 | 110h | Pendente | 90% agendas ocupadas |
| 5 | 140h | Pendente | 95% notificações RNDS |
| 6 | 100h | Pendente | Rotas 20% mais eficientes |
| 7 | 110h | Pendente | 98% uptime integrações |
| 8 | 150h | Pendente | 1 tenant beta live |
Dicas de Execução
- Sprints: 1 semana review/demo com cliente fictício
- Testes: 20% tempo em automação (Pest/Dusk), foco fluxos críticos
- Monitoramento: Sentry + Laravel Telescope desde Fase 1
- Cliente Beta: Após Fase 4, 1 prefeitura pequena (Formosa-GO ideal)
- Receita: Venda após Fase 2 (Farmácia + Prontuário)
- Status Atual: Fases 1-2 ✅ CONCLUÍDAS - Pronto para iniciar Fase 3 (Care/Assistencial)
📊 Arquivos de Apoio Detalhados
A pasta docs/externos/ contém arquivos complementares com visualizações detalhadas do roadmap:
📋 CidadeGov_Roadmap_Detalhado.xlsx
Planilha Excel completa com 3 abas detalhadas:
Roadmap: 26 tarefas detalhadas com:
- ID único, fase, duração e esforço (horas)
- Dependências entre tarefas
- Status atual e datas de início/fim
- Milestones críticos marcados
Resumo por Fase: Totalizadores consolidados:
- Semanas e horas por fase
- Quantidade de tarefas por fase
- Dependências críticas
Métricas de Sucesso: Critérios de aceite específicos:
- "100 dispensações teste" (Fase 1)
- "95% notificações RNDS" (Fase 5)
- "1 tenant beta live" (Fase 8)

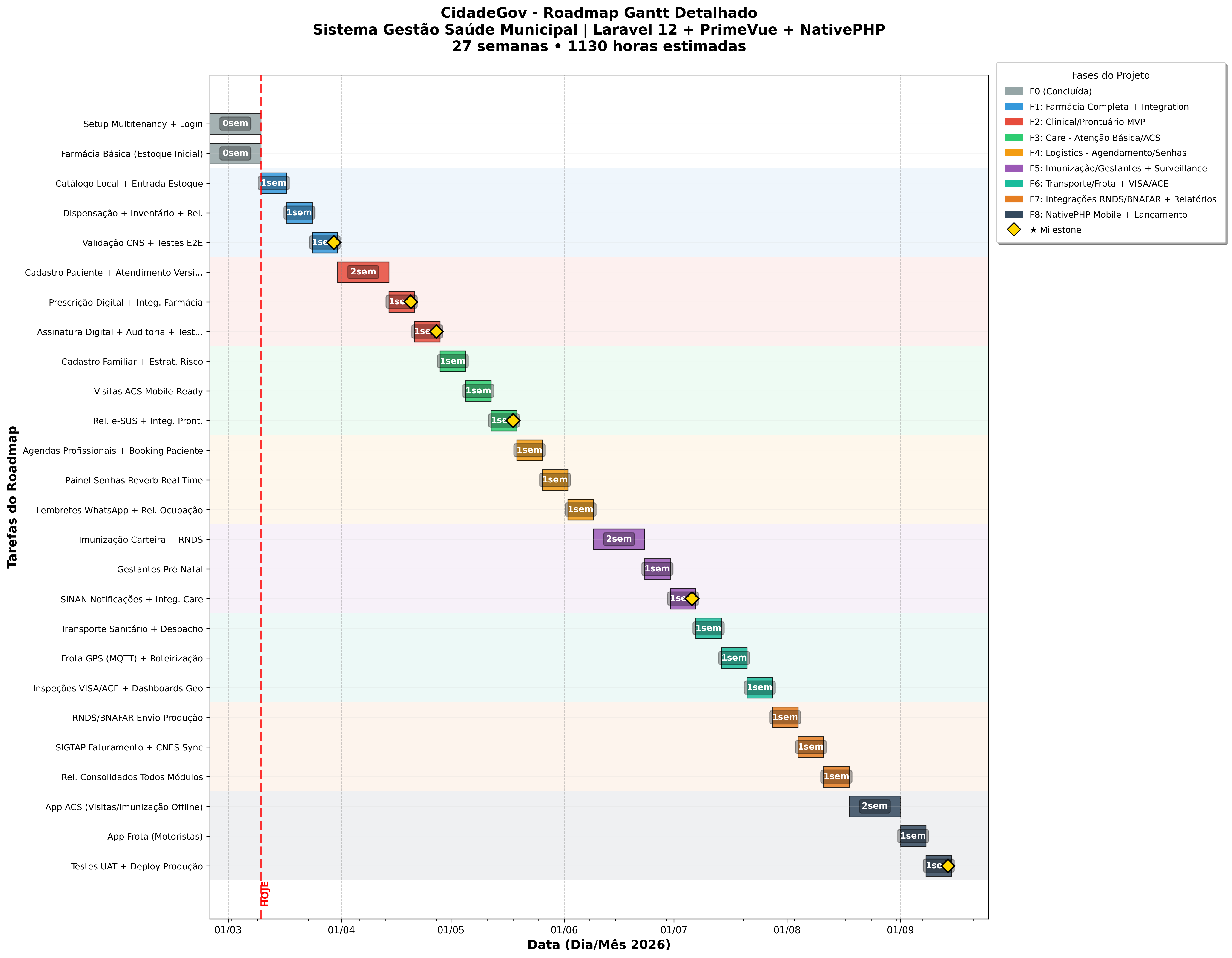

📈 CidadeGov_Gantt_Roadmap_Detalhado.png

Gráfico Gantt visual profissional com:
✅ 26 tarefas distribuídas em 8 fases com cores diferenciadas ✅ Marcadores de milestone (losango dourado) para entregas críticas ✅ Linha "HOJE" para referência temporal atual ✅ Grid temporal com marcação mensal e semanal ✅ Duração total: 27 semanas (10/03/2026 a 14/09/2026)

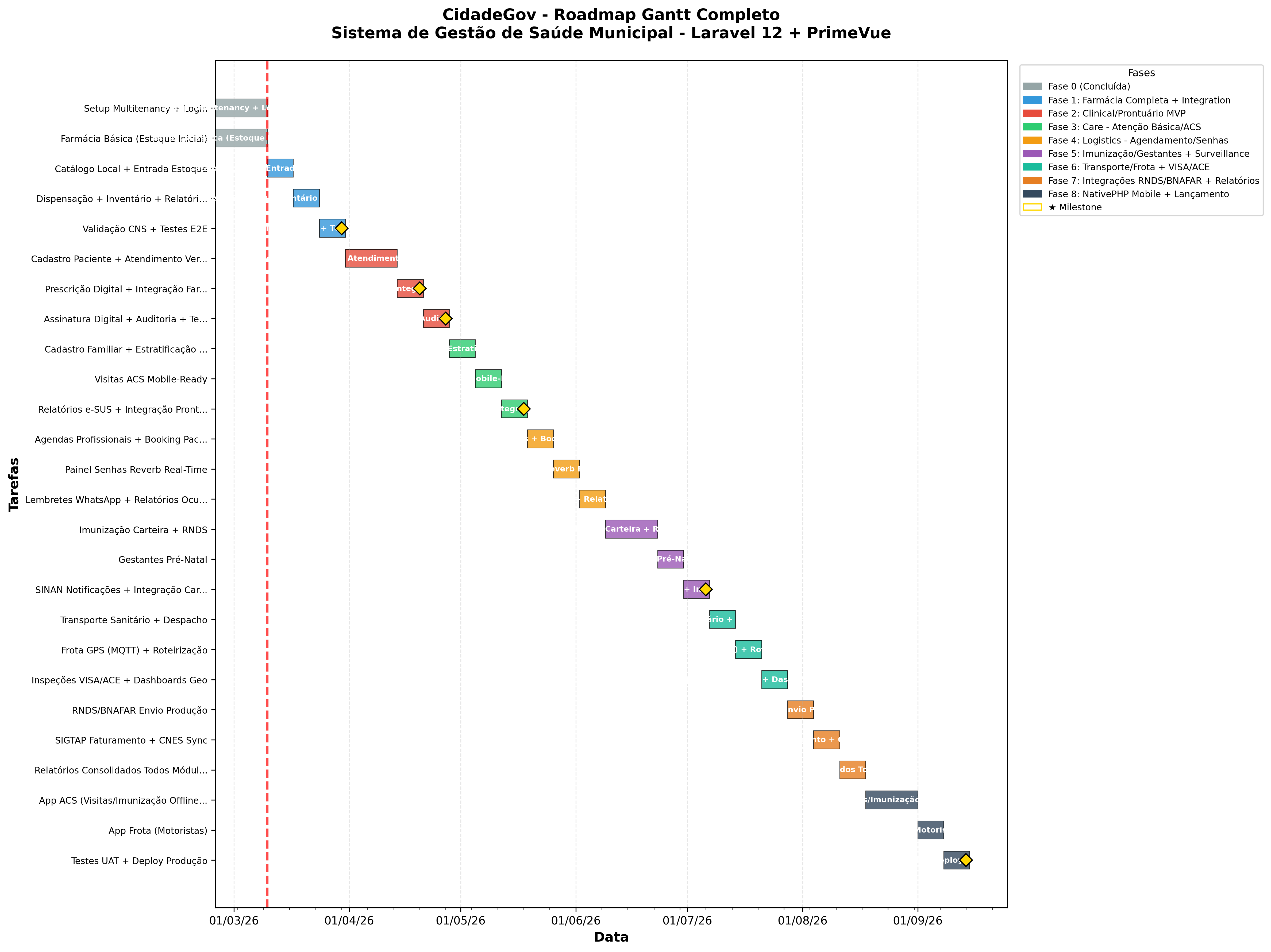

� CidadeGov_Gantt_Roadmap.png

Versão adicional do gráfico Gantt com visualização alternativa para apresentações.
📈 Estatísticas Consolidadas do Roadmap
| Métrica | Valor | Status |
|---|---|---|
| Total de Horas | 1.130 horas | Estimado |
| Duração Total | 27 semanas (~6,7 meses) | Estimado |
| Total de Tarefas | 26 tarefas | Estimado |
| Milestones | 6 marcos críticos | Estimado |
| Data Início | 10/03/2026 (hoje) | ✅ Realizado |
| Data Fim Estimada | 14/09/2026 | Estimado |
| Fases Concluídas | 2/8 (25%) | ✅ Fases 1-2 Finalizadas |
| Horas Executadas | ~280h | ✅ Farmácia + Clinical |
| Valor Agregado | Alto | ✅ Núcleo assistencial funcional |
💡 Dica: Use estes arquivos para apresentações executivas, planejamento detalhado de recursos e acompanhamento visual do progresso.
Métricas de Sucesso
- Prontuário funcional para atendimento diário.
- Auditoria impecável e compliance regulatório.
- Base para análise de saúde pública.
